Kategoria: ZSOS nr 7 przy ul. Słonecznej

Raport z dnia 12 grudnia 2014

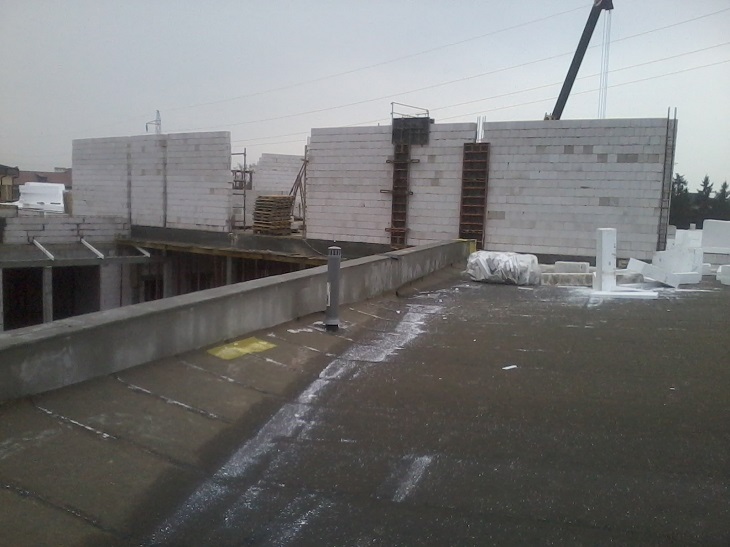

Zabetonowano strop w części wejściowej, trwają prace związane z wykonaniemschodów żelbetowych. Trwa murowanie ścian nośnych piętra. Zakończono pracezwiązane z pokryciem dachu w części lewego [...]

Raport z dnia 05 grudnia 2014

Zamontowano strop typu Filigran w części wejściowej, trwa zbrojenie ideskowanie tego stropu. Kontynuowane są prace związane z pokryciem dachu wczęści lewego skrzydła. Rozpoczęto układanie blachy [...]

Raport z dnia 28 listopada 2014

Wykonano słupy w części wejściowej, trwają prace związane z wykonaniempodciągów i montażem stropu w tej części. Rozpoczęto wykonywanie pokryciadachu w części lewej obiektu. Trwa układanie [...]

Raport z dnia 21 listopada 2014

Wykonano fundamenty słupów w części wejściowej. Trwają prace związane zwykonaniem stropu w części wejściowej. Kontynuowane jest murowanie attykobiektu. Trwa układanie wewnętrznej instalacji [...]

Raport z dnia 14 listopada 2014

Zabetonowano stropu typu Filigran w części frontowej lewej. Trwa murowanie attyk obiektu. Rozpoczęto montaż konstrukcji stalowej dachu sali gimnastycznej. Trwa układanie wewnętrznej instalacji [...]

Raport z dnia 7 listopad 2014

Zabetonowano strop typu Filigran w części frontowej prawej, trwa zbrojenie i deskowanie stropu w części frontowej lewej. Zakończono betonowanie słupów i podciągów nad tarasami, rozpoczęto montaż [...]

Raport z dnia 31 października 2014

Kontynuowanie montażu stropu typu filigran na części frontowej budynku wraz ze dozbrajaniem zamontowanego stropu. Trwa deskowanie i betonowanie słupów i podciągów nad tarasami. Rozpoczęto [...]

Raport z dnia 24 października 2014

Rozpoczęto montaż stropu typu Filigran nad częścią frontową prawą, sukcesywnie trwa dozbrajanie zamontowanego stropu. Wykonywane jest deskowanie i betonowanie słupów w części lewej i prawej [...]

Raport z dnia 17 października 2014

Zakończono montaż stropów na części prawego skrzydła oraz wykonano wieńce stropowe. Trwają prace związane z deskowaniem i betonowaniem podciągów w części frontowej prawej i lewej. Trwają prace [...]

Raport z dnia 10 października 2014

Trwają są prace związane z deskowaniem i betonowaniem podciągów oraz słupów w części prawej. Sukcesywnie montowany jest strop na części prawego skrzydła. Zakończono murowanie ścian nośnych [...]
