Raport z dnia 31 października 2014

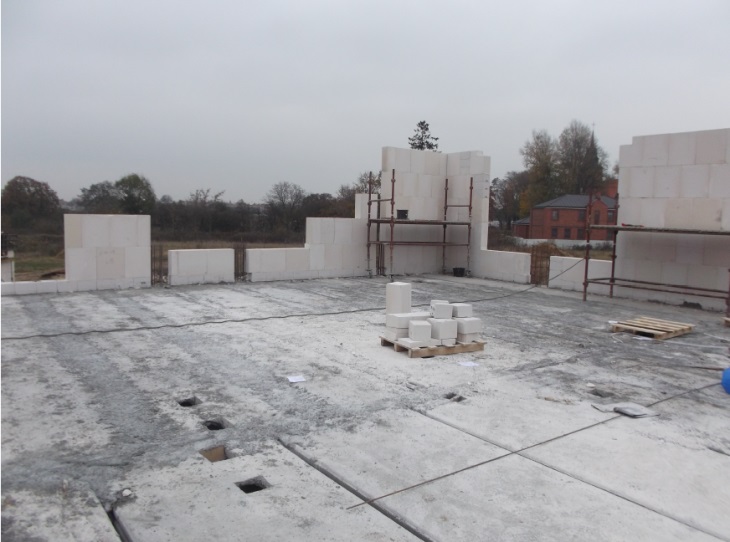

Wykonywane jest szalowanie i betonowanie wieńców na poziomie płyt stropowych w części przedszkolnej. Wykonano montaż płyt stropowych nad częścią MDK. Rozpoczęto murowanie ścian nośnych piętra.
Wykonywane jest szalowanie i betonowanie wieńców na poziomie płyt stropowych w części przedszkolnej. Wykonano montaż płyt stropowych nad częścią MDK. Rozpoczęto murowanie ścian nośnych piętra.
Zakończono murowanie ścian piętra zaplecza hali oraz wykonywanie instalacji elektrycznych i sanitarnych w łączniku. Kontynuowane jest zbrojenie, szalowanie i betonowanie ścian sali gimnastycznej [...]
Rozpoczęto montaż stropu typu Filigran nad częścią frontową prawą, sukcesywnie trwa dozbrajanie zamontowanego stropu. Wykonywane jest deskowanie i betonowanie słupów w części lewej i prawej [...]
Zakończono wykonywanie słupów żelbetowych w części MDK. Wykonano szalowanie, zbrojenie i betonowanie wieńców w części MDK. Wykonano zbrojenie kotwiące zamontowanych nad częścią przedszkolną płyt [...]
Zakończono montaż stropów na części prawego skrzydła oraz wykonano wieńce stropowe. Trwają prace związane z deskowaniem i betonowaniem podciągów w części frontowej prawej i lewej. Trwają prace [...]
Kontynuowane jest zbrojenie, szalowanie i betonowanie ścian sali gimnastycznej oraz trybun. Wykonywane jest docieplenie ścian hali. Rozpoczęto prace dekarskie w zakresie wykonania stropodachu [...]
Zamontowano płyty stropowe sprężone nad częścią przedszkolną. Trwają prace związane ze zbrojeniem, szalowaniem i betonowaniem słupów w części MDK.
Ułożono i zabetonowano płyty stropowe nad parterem części socjalnej hali. Kontynuowane jest zbrojenie, szalowanie i betonowanie ścian sali gimnastycznej oraz trybun. Rozpoczęto murowanie ścian [...]
Trwają są prace związane z deskowaniem i betonowaniem podciągów oraz słupów w części prawej. Sukcesywnie montowany jest strop na części prawego skrzydła. Zakończono murowanie ścian nośnych [...]
Trwa deskowanie i betonowanie wieńców oraz słupów. Sukcesywnie trwa montaż i betonowanie stropu. Kontynuowane są prace związane z betonowaniem nadproży.
