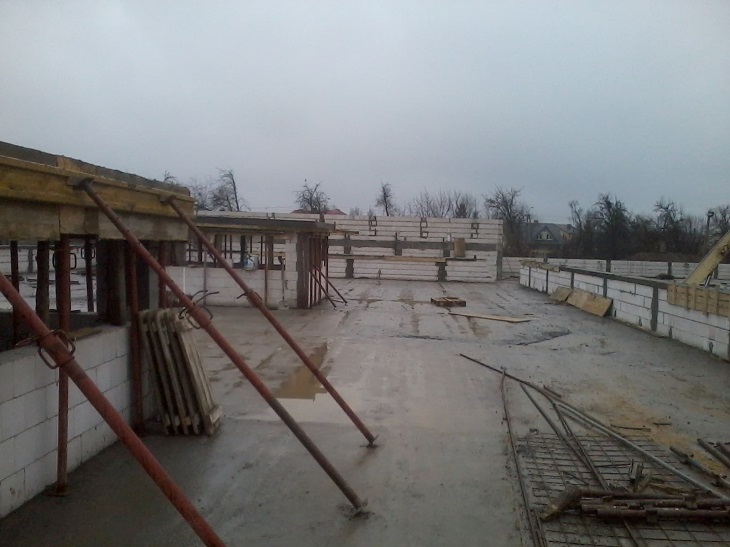

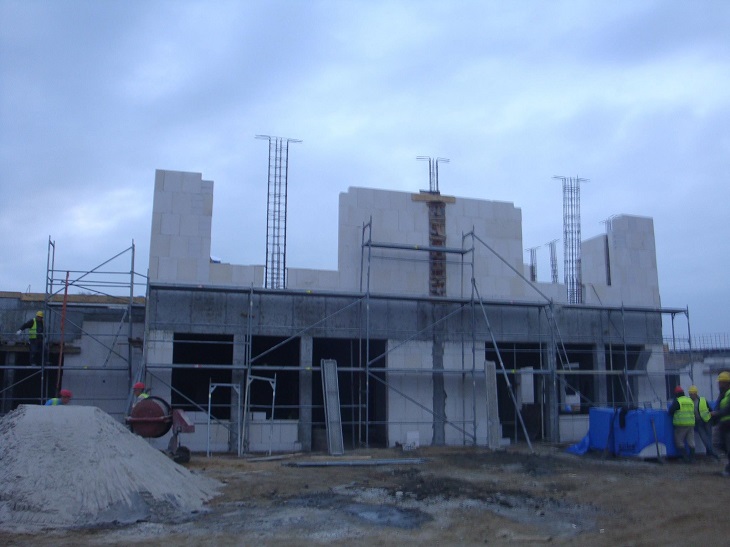

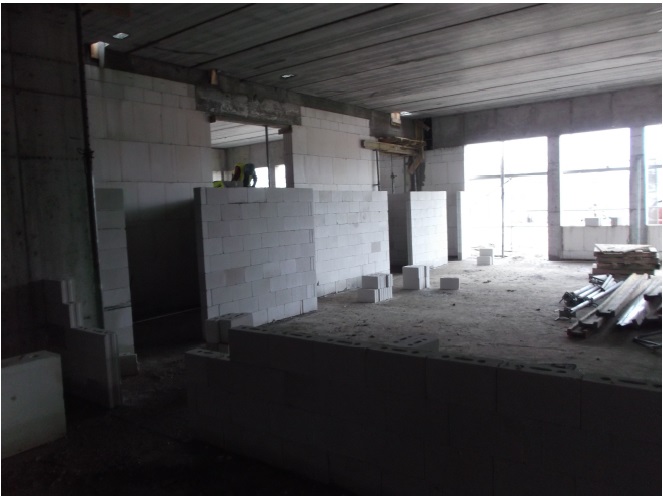

Raport z dnia 21 listopada 2014
Wykonano fundamenty słupów w części wejściowej. Trwają prace związane zwykonaniem stropu w części wejściowej. Kontynuowane jest murowanie attykobiektu. Trwa układanie wewnętrznej instalacji [...]
Wykonano fundamenty słupów w części wejściowej. Trwają prace związane zwykonaniem stropu w części wejściowej. Kontynuowane jest murowanie attykobiektu. Trwa układanie wewnętrznej instalacji [...]
Zakończono zbrojenie, szalowanie i betonowanie wieńców piętra w miejscachoparcia płyt stropowych. Rozpoczęto montaż płyt stropowych nad piętrem. Wykonywane jest zbrojenie i deskowanie klatki [...]
Kontynuowane są roboty elewacyjne w zakresie docieplenia ścian hali oraz prace związane z montażem kanałów wentylacyjnych. Zabetonowano strop nad drugą kondygnacją części socjalnej oraz [...]
Zabetonowano stropu typu Filigran w części frontowej lewej. Trwa murowanie attyk obiektu. Rozpoczęto montaż konstrukcji stalowej dachu sali gimnastycznej. Trwa układanie wewnętrznej instalacji [...]
Zakończono murowanie ścian nośnych piętra. Wykonywane jest zbrojenie, szalowanie i betonowanie słupów piętra. Rozpoczęto zbrojenie i szalowanie wieńców piętra. Wykonywane jest zbrojenie i [...]
Kontynuowane są roboty elewacyjne w zakresie docieplenia ścian hali, prace tynkarskie w części łącznika. Rozpoczęto montaż kanałów wentylacyjnych oraz prace związane z zagospodarowaniem terenu w [...]
Zabetonowano strop typu Filigran w części frontowej prawej, trwa zbrojenie i deskowanie stropu w części frontowej lewej. Zakończono betonowanie słupów i podciągów nad tarasami, rozpoczęto montaż [...]
Trwa murowanie ścian nośnych piętra oraz murowanie ścian działowych parteru. Wykonywane jest zbrojenie i deskowanie szybu windy osobowej. Wykonywane jest zbrojenie i szalowanie attyk.
Zakończono betonowanie ścian sali oraz trybun. Ułożono część płyt stropowych nad pierwszym piętrem części socjalnej budynku. Kontynuowane jest docieplenie ścian hali. Rozpoczęto tynkowanie ścian [...]
Kontynuowanie montażu stropu typu filigran na części frontowej budynku wraz ze dozbrajaniem zamontowanego stropu. Trwa deskowanie i betonowanie słupów i podciągów nad tarasami. Rozpoczęto [...]
