Raport z dnia 12 grudnia 2014
Wykonano szlichty posadzkowe na parterze części socjalnej budynku.Kontynuowane są roboty w zakresie zagospodarowania terenu oraz instalacji:elektrycznych, wentylacyjnych i centralnego ogrzewania. [...]
Wykonano szlichty posadzkowe na parterze części socjalnej budynku.Kontynuowane są roboty w zakresie zagospodarowania terenu oraz instalacji:elektrycznych, wentylacyjnych i centralnego ogrzewania. [...]

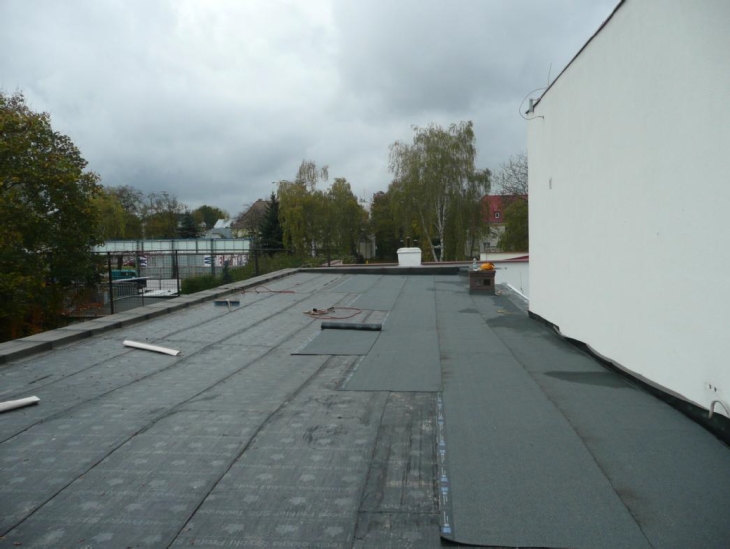

Wykonano pokrycie dachu nad salą sportową – ułożono warstwę papypodkładowej. Trwa montaż stolarki aluminiowej fasadowej i okiennej.Kontynuowane są roboty w zakresie wykonywanie szlicht [...]
Zakończono montaż konstrukcji dachu z dźwigarów z drewna klejonego.Rozpoczęto wykonywanie pokrycia nad salą gimnastyczną oraz wykonywanieszlicht posadzkowych w części socjalnej obiektu. [...]
Kontynuowane są roboty w zakresie instalacji: elektrycznych, wentylacyjnych,centralnego ogrzewania. Wykonywane jest pokrycie dachu nad drugą kondygnacjączęści socjalnej oraz zagospodarowanie [...]
Kontynuowane są roboty elewacyjne w zakresie docieplenia ścian hali oraz prace związane z montażem kanałów wentylacyjnych. Zabetonowano strop nad drugą kondygnacją części socjalnej oraz [...]
Kontynuowane są roboty elewacyjne w zakresie docieplenia ścian hali, prace tynkarskie w części łącznika. Rozpoczęto montaż kanałów wentylacyjnych oraz prace związane z zagospodarowaniem terenu w [...]
Zakończono betonowanie ścian sali oraz trybun. Ułożono część płyt stropowych nad pierwszym piętrem części socjalnej budynku. Kontynuowane jest docieplenie ścian hali. Rozpoczęto tynkowanie ścian [...]
Zakończono murowanie ścian piętra zaplecza hali oraz wykonywanie instalacji elektrycznych i sanitarnych w łączniku. Kontynuowane jest zbrojenie, szalowanie i betonowanie ścian sali gimnastycznej [...]
Kontynuowane jest zbrojenie, szalowanie i betonowanie ścian sali gimnastycznej oraz trybun. Wykonywane jest docieplenie ścian hali. Rozpoczęto prace dekarskie w zakresie wykonania stropodachu [...]
Ułożono i zabetonowano płyty stropowe nad parterem części socjalnej hali. Kontynuowane jest zbrojenie, szalowanie i betonowanie ścian sali gimnastycznej oraz trybun. Rozpoczęto murowanie ścian [...]
