Raport z dnia 03 października 2014

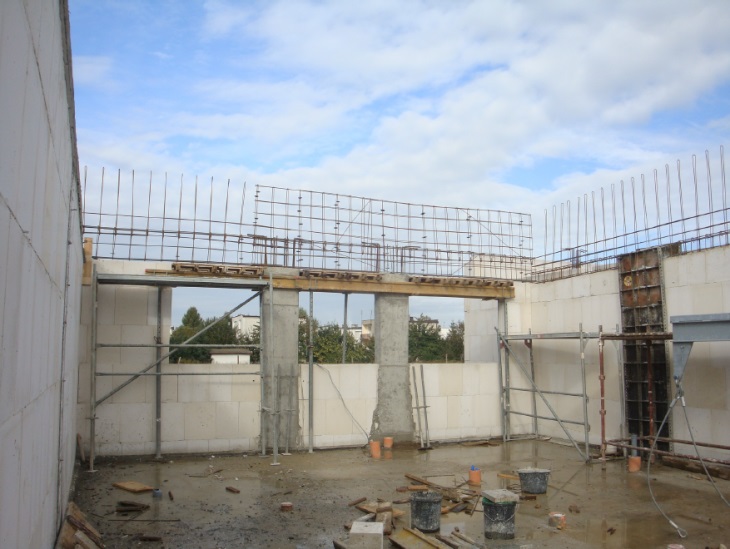

Trwają prace związane ze zbrojeniem, szalowanie i betonowanie wieńców wraz z podciągami.
Trwają prace związane ze zbrojeniem, szalowanie i betonowanie wieńców wraz z podciągami.

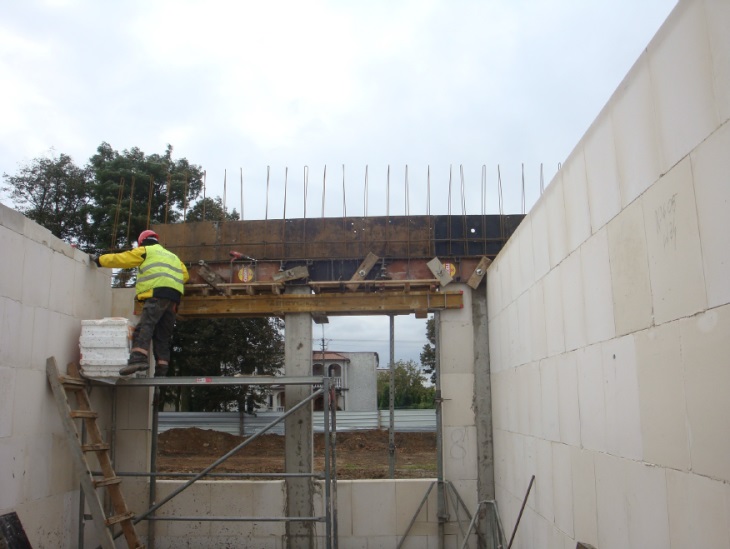

Zakończono murowanie ścian nośnych parteru. Trwają prace związane ze zbrojeniem, szalowanie i betonowanie słupów. Rozpoczęto zbrojenie i szalowanie wieńców wraz z podciągami. Murowane są ścianki [...]
Nadal trwają prace związane z murowaniem ścian parteru i wykonywaniem zewnętrznych instalacji kanalizacji sanitarnej i deszczowej. Wykonywane jest zbrojenie i szalowanie słupów.
Trwają prace związane z murowaniem ścian parteru i wykonywaniem zewnętrznych instalacji kanalizacji sanitarnej i deszczowej.
Trwają prace związane z murowaniem ścian parteru i wykonywaniem zewnętrznych instalacji kanalizacji sanitarnej i deszczowej.
Rozpoczęto murowanie ścian parteru i wykonywanie zewnętrznych instalacji kanalizacji sanitarnej i deszczowej.
Ułożono kanalizację sanitarną pod budynkiem oraz rozpoczęto wykonywanie podbudowy pod posadzki parteru.
Wykonano ściany fundamentowe. Rozpoczęto wykonywanie zasypek pod posadzki parteru.
Nadal trwają prace związane z wykonywaniem ścian fundamentowych. Rozpoczęto układanie kanalizacji sanitarnej pod budynkiem.
