Kategoria: Hala sportowa w ZST „70” przy al. J. Kilińskiego – Etap II
Raport z dn. 01.07.2015 -ZADANIE INWESTYCYJNE
Budowa hali sportowej w Zespole Szkół Technicznych „70”przy ul. Kilińskiego w Płocku Wykonano prace budowlano-instalacyjne. Prowadzony jest montaż sprzętu sportowego, obiekt przygotowywany do [...]
Raport „Siedemdziesiątka” – 12.06.2015r.

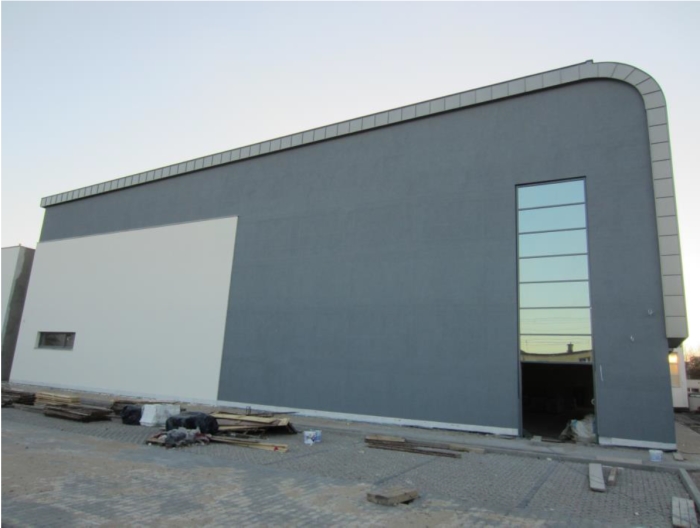

Realizowane są prace związane z wykończeniem obiektu. Montowana jest podłoga sportowa. Kontynuowane są prace malarskie i glazurnicze. Montowany jest osprzęt elektryczny oraz prowadzone są prace w [...]

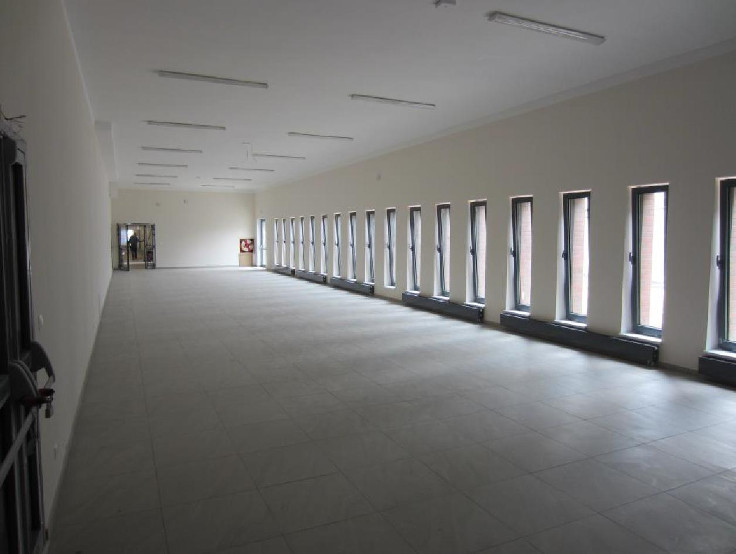

Raport z dnia 15 maja 2015
Zakończono układanie tynku ozdobnego na elewacji oraz tynków wewnętrznych. Zamontowano windę osobową, wykonano posadzkę z żywicy na trybunach oraz ułożono wykładziny w pomieszczeniach ergowioseł, [...]
Raport z dnia 17 kwietnia 2015

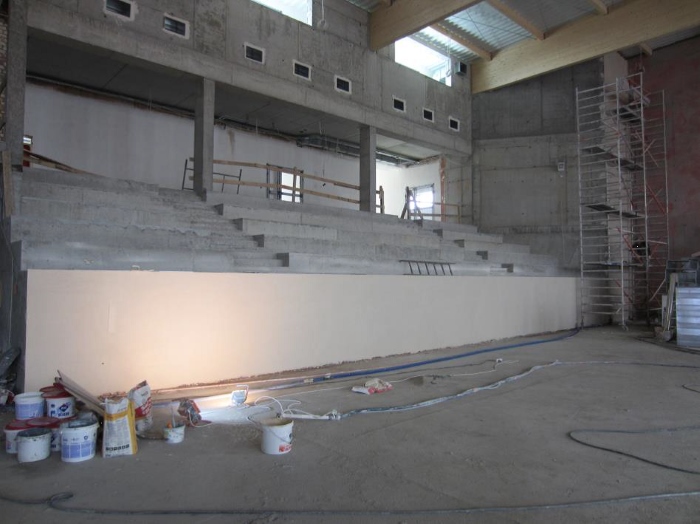

Zakończono wykonanie budynku śmietnika. Rozpoczęto układanie tynku ozdobnego na elewacji. Rozpoczęto wykonywanie tynków oraz kontynuowane są prace instalacyjne w saligimnastycznej. Trwa montaż [...]
Raport z dnia 27 luty 2015

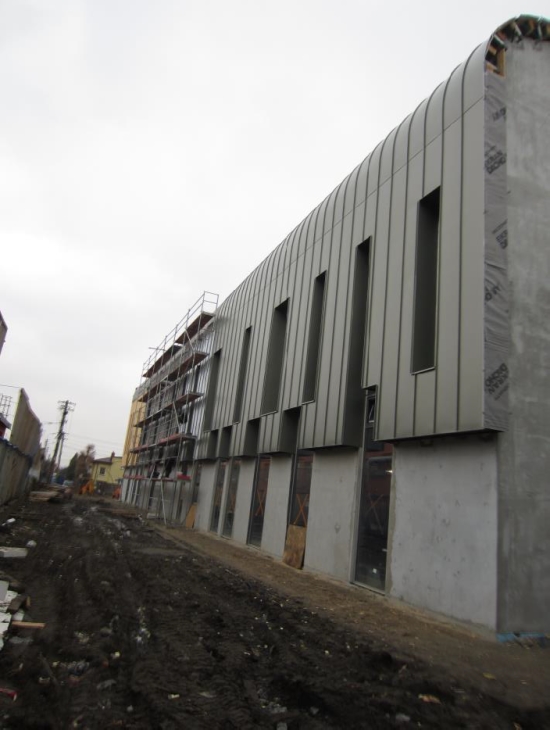

Rozpoczęto prace wykończeniowe w szatniach oraz na korytarzach w zakresieukładania glazury i terakoty. Wykonywana jest elewacja z blachy. Trwają prace instalacyjne w sali gimnastycznej. [...]
Raport z dnia 30 styczeń 2015

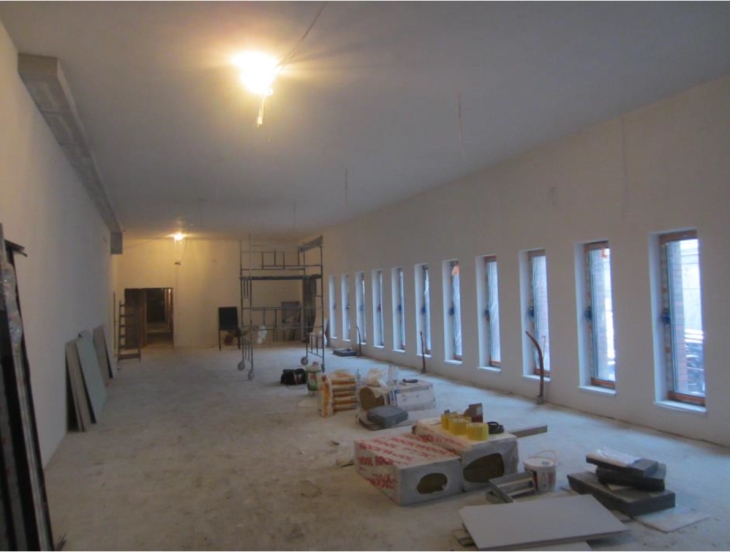

Zakończono wykonywanie instalacji elektrycznych podtynkowych i sanitarnychpodposadzkowych (z wyłączeniem Sali gimnastycznej). Wykonywana jestpodkonstrukcja pod elewację z blachy. Kontynuowane są [...]

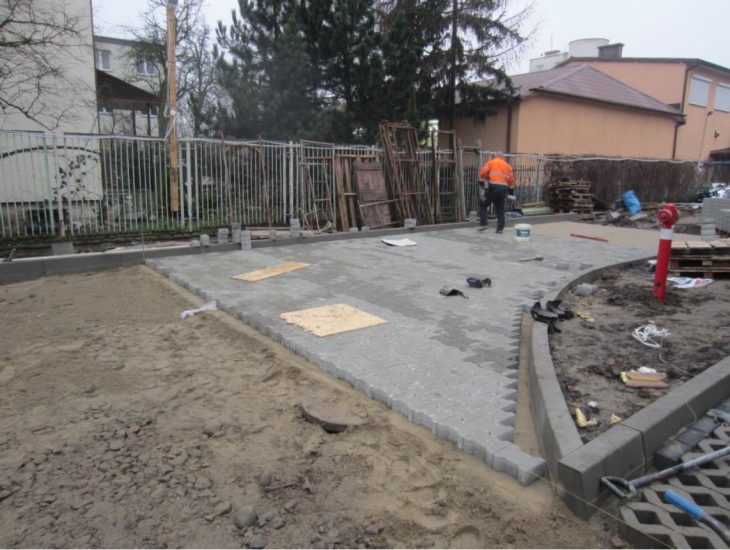

Raport z dnia 23 styczeń 2015
Zakończono wykonywanie obróbek blacharskich na łączniku. Zamontowano drabiny wyłazowe na dach. Kontynuowane są: montaż wewnętrznych instalacji elektrycznych i sanitarnych oraz roboty związane z [...]
Raport z dnia 09 styczeń 2015

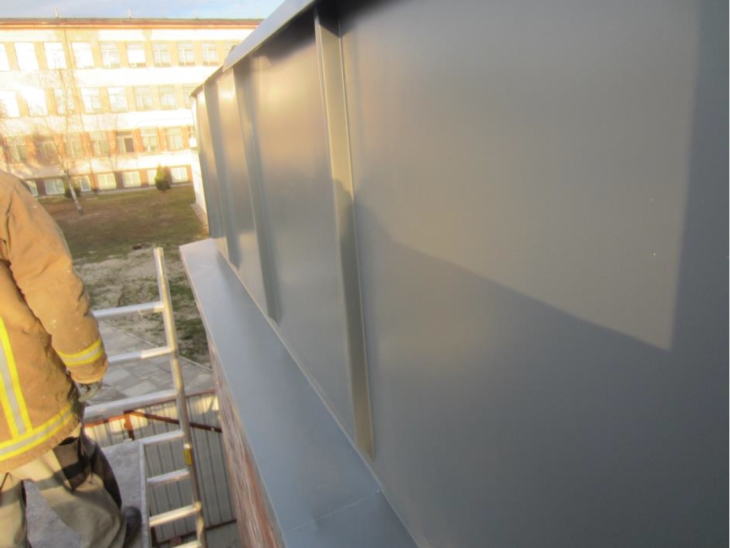

Zakończono układanie terakoty w pomieszczeniu węzła cieplnego i zapleczu istniejącej sali gimnastycznej technicznych obiektu. Rozpoczęto wykonywanie obróbek blacharskich na łączniku. Kontynuowany [...]
Raport z dnia 19 grudnia 2014

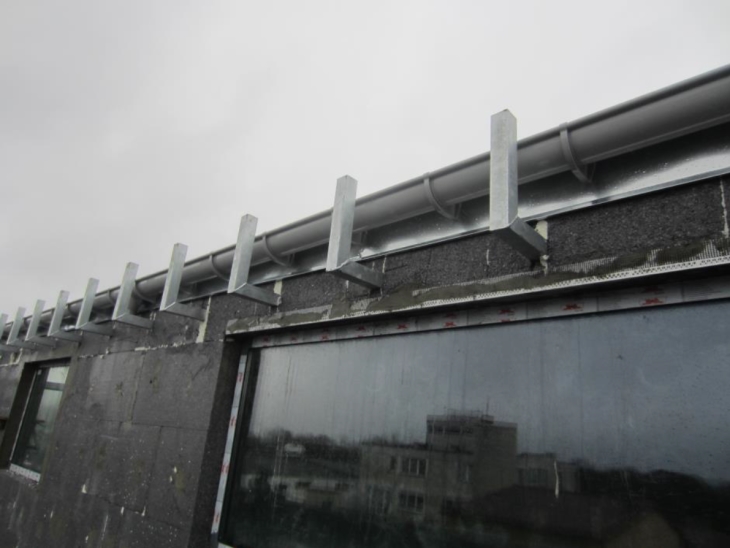

Wykonywane są instalacje sanitarne podposadzkowe oraz szlichty na drugiejkondygnacji części socjalnej budynku. Rozpoczęto układanie terakoty wpomieszczeniach technicznych obiektu. Kontynuowany [...]
